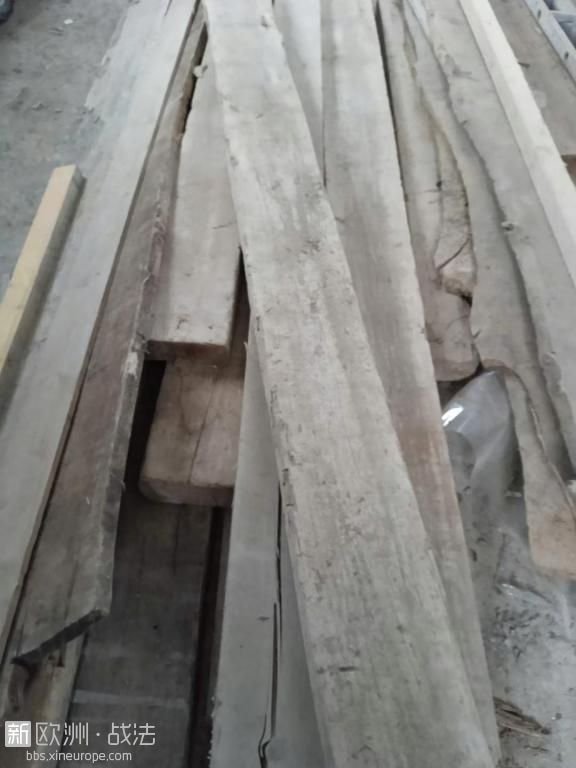

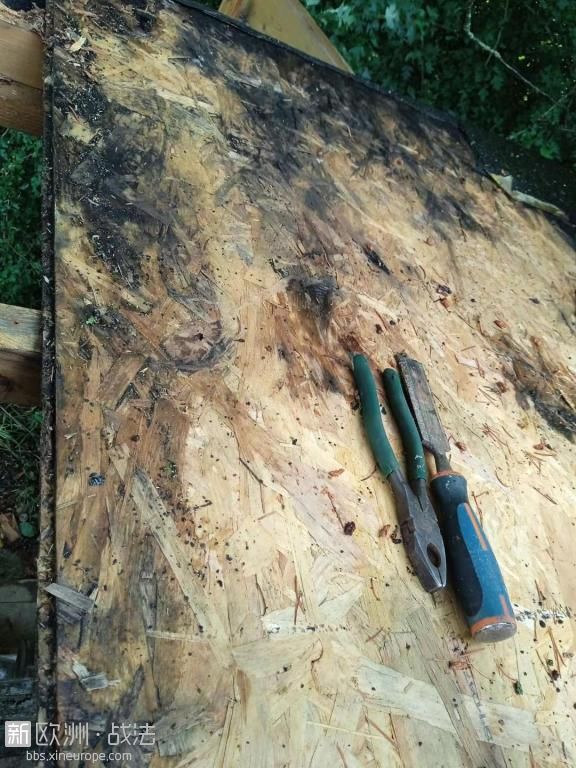

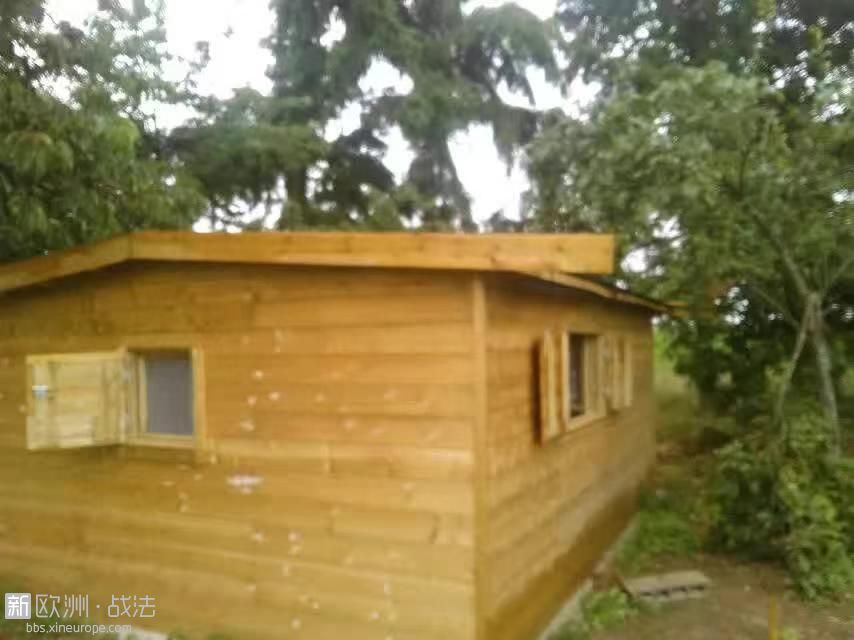

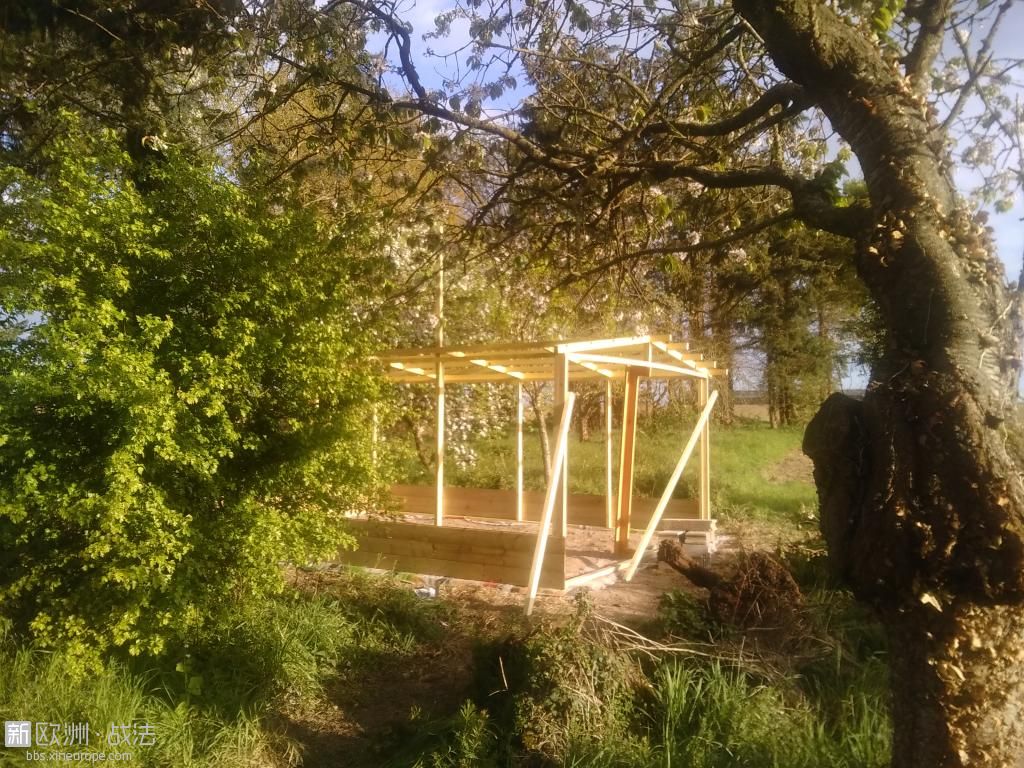

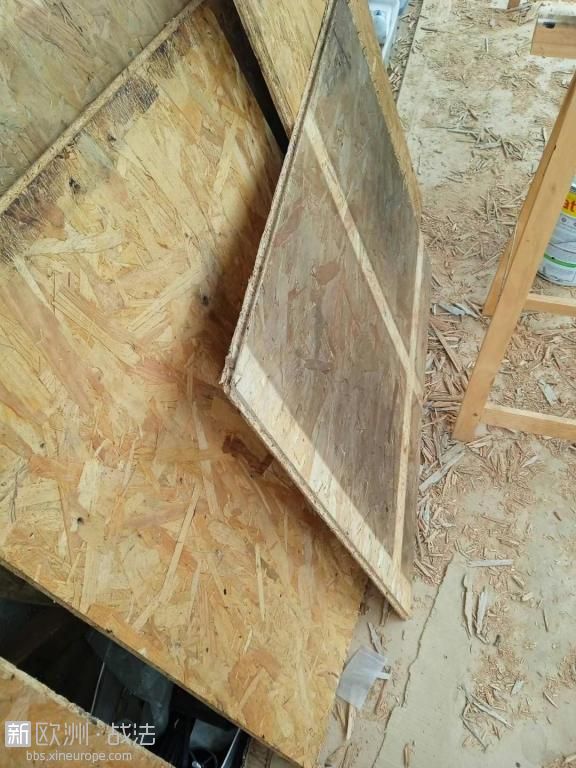

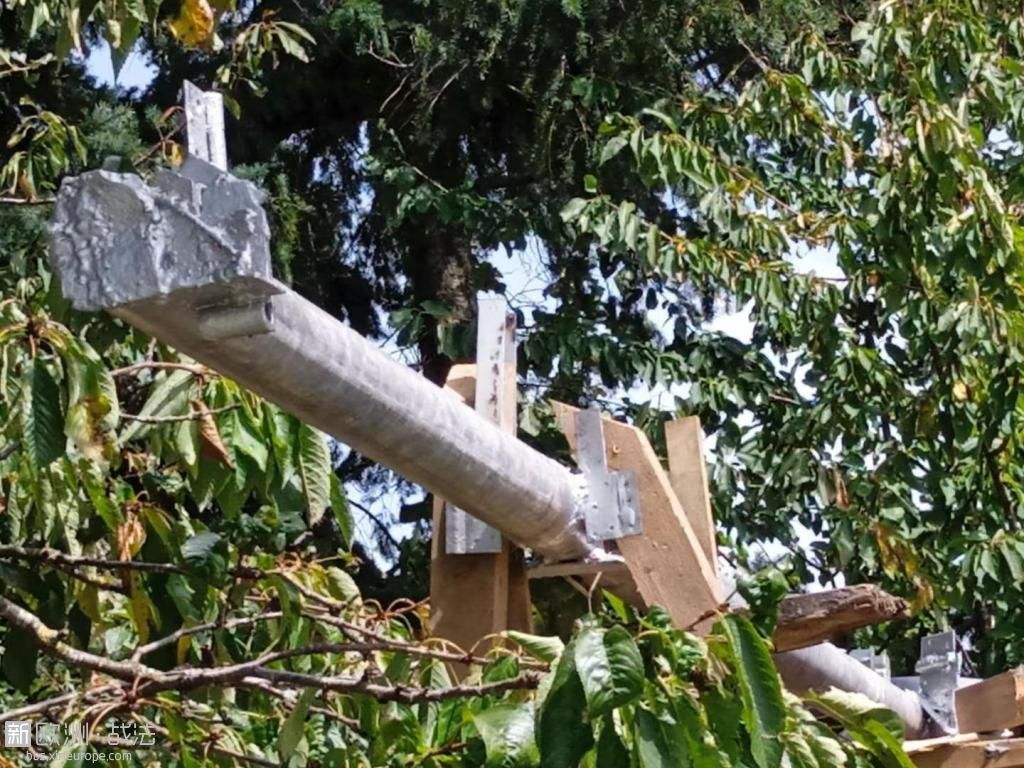

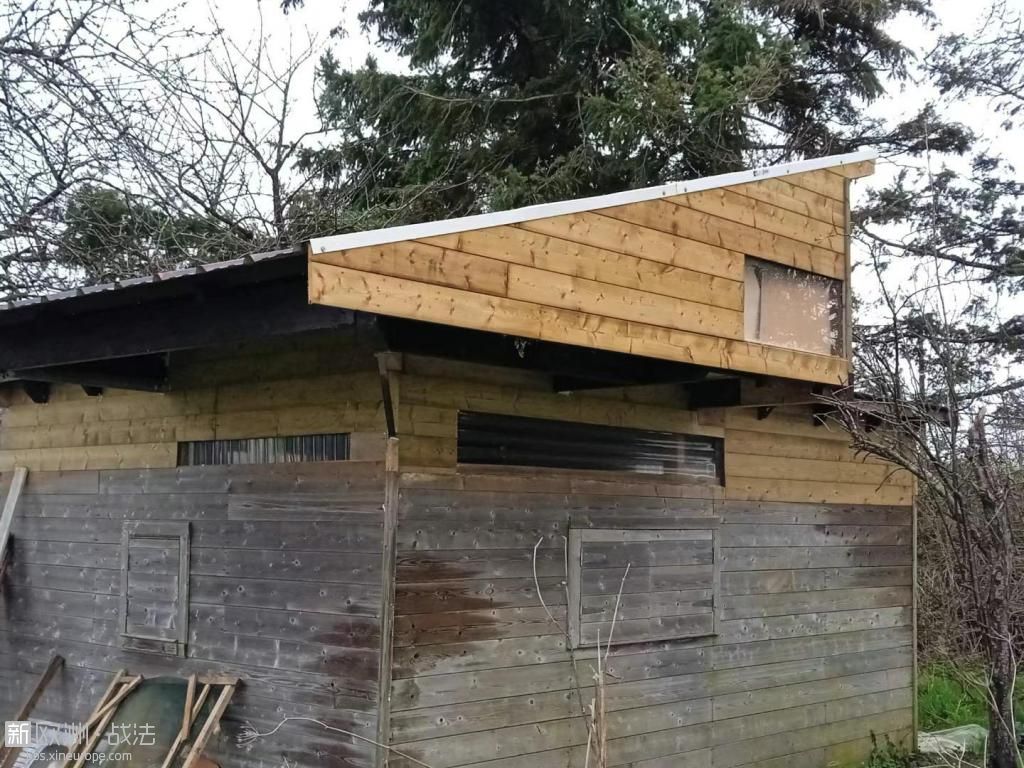

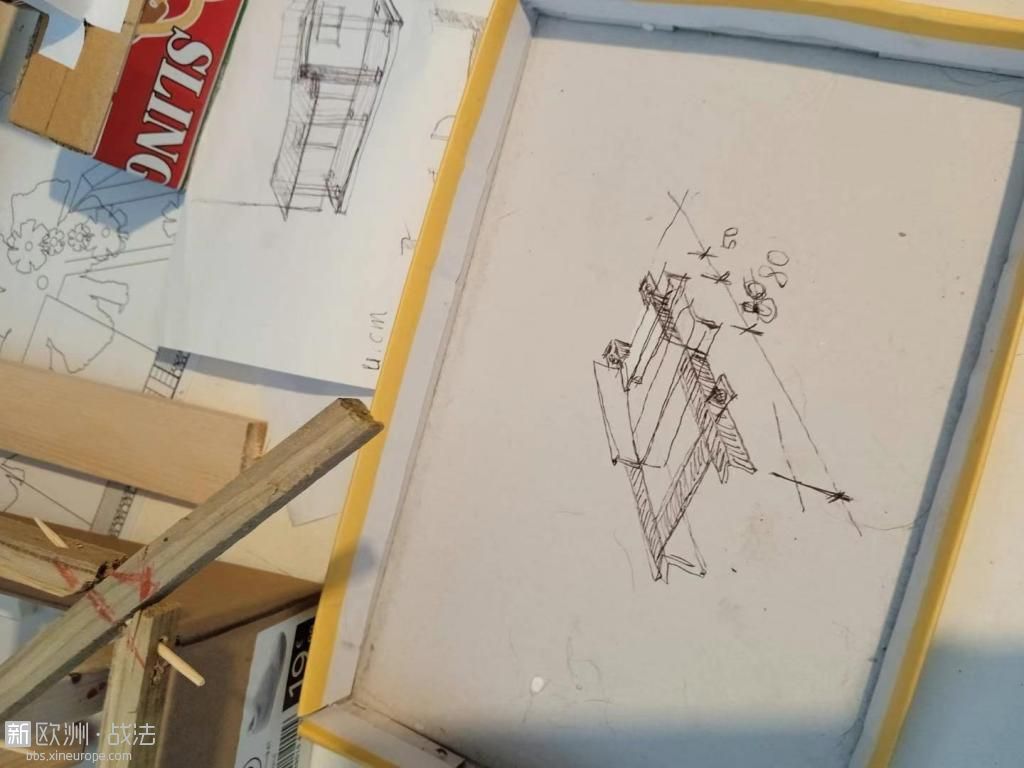

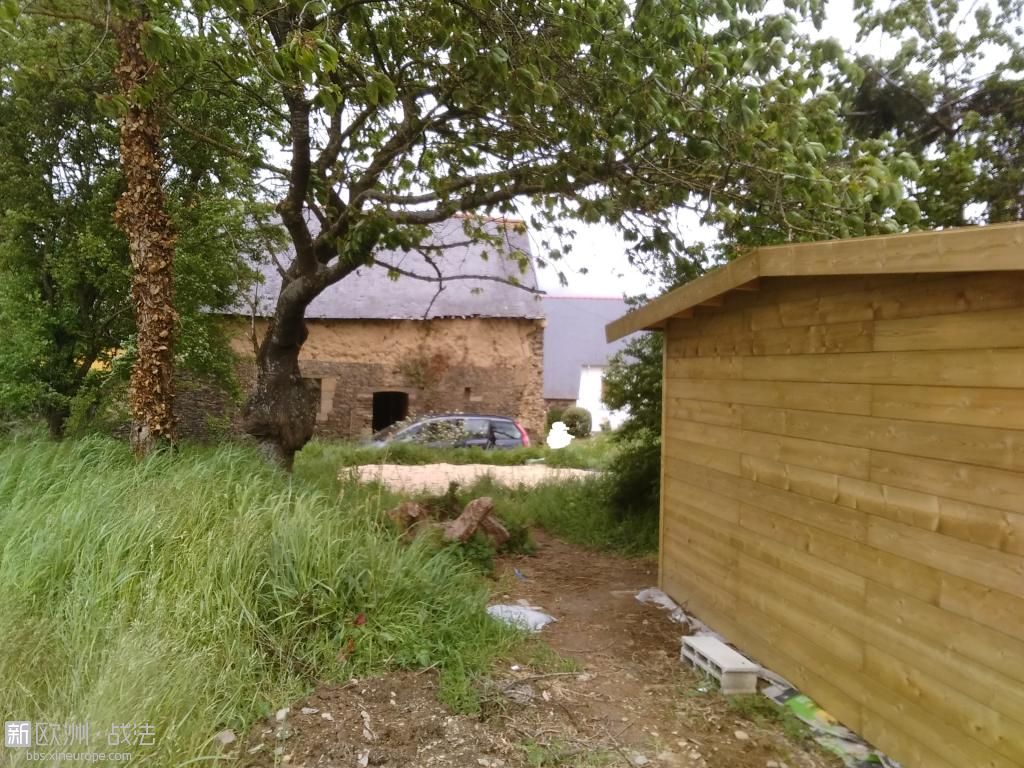

这个老房改造基本已经结束。由于自己的参与度很高,成本基本可控制在千元以下. 总结一些心得和大家分享.大概15年吧,偶然看到这个房子价钱还可以,决定上手. 在建筑装修行业泡的久了,还有那么一丢丢的信心. 加上年轻,毅然的跳进了这个大火坑. 方案:老房改造有一个基本的问题就是尊重地区建筑的外观,高度以原来房高为准. 报批:由于在允许范围内,我自己出的图纸拿去报批。报批了2次,第一次翻建,第二次贴建. 可能是我们这个小地方不是很严。第一次报翻建除了在阳台尺寸上纠结了一会儿,其它的都还好,顺利通过。 翻建完成3年后报的第二次贴建,比第一次稍复杂,后面也给过了. 感觉上会AUTOCAD就可以.面谈时逻辑性要强. 施工准备:先盖了一个木屋放东西。由于有水没电,买了一个大的可以带betongniere 的发电机。把屋外的架空的电线埋到了地里。 基础: 房子基础是大事,我们这老房子时间久了,所以对基础土没有太多顾虑. 但是还是提醒大家买房或地时还是要注意地下的问题。特别是地下水。根据地势这部分也是有所变化的. 我们二期贴建所幸地基土还可以. 所以不是特别有把握,还是走bureau d’etude,出个基础方案,可以省心还有保险. 我也是担心地基土这部分,在翻建完成3年后开始的贴建. 所幸发展还是符合预期,预留水电部分和洞口还是成功的。 拆除:拆除比较好玩。先挑了所有的ardoise, 再用了1天时间把整个木屋架放到地上.那天法国邻居看傻了,估计这辈子都没见过这么干的。 大木头很难处理,后面哩哩啦啦很多年才把那几根长8米,粗50cm的大木头处理完. 80公分的石头墙拆起来还是挺快.这里要说一下那个土墙,那个玩意比石头难拆.拆到二层实在没劲了。施工队帮我们搞定了剩下的部分. 后院足够大,没有垃圾清理的费用。 Gros oeuvre: 这个部分很专,但是作为民建房,大部分地区抗震要求又不是很高,根据图纸施工不会有太大的出入。我们在主体完工后又自己加了一些结构配件。没有这个经验的现场核实尺寸,suivi一下进度也是必要的。稍微说一下raidisseur, 施工队在完成这部分混凝土的时候最好和他们说在底部留一个小口,用来观察混凝土是否灌到底. 楼板在夏天浇筑完成后要水养护. 在这块如果后面遇到问题解决起来很麻烦。个人感觉对他们来说不是问题的问题就不是问题. 法国是有相关施工法规的,但是鉴定起来很麻烦,遇裂缝问题千元以下可以找个专家来鉴定。注意不是所有专家的鉴定报告都可以有为法律效用的。这个联系前要问清楚. 真打官司走程序几个月几年都是他.保留好原始资料图片。考虑好设备管道和楼梯口的预留位置,重新开是有费用的。外墙要说一下,为了符合图纸上的要求,符合当地建筑外观。我外墙用了3种做法,砂浆涂料,贴外墙石砖,挂保温板。最大的难度在于法国脚手架十分的贵。因为和二期贴建施工队的关系搞的不错,他借了我一个专业架子,大概宽4米左右吧,干完了移动一下。靠它完成了这几面墙的工作。但是站在5米的高度还是有些怕。所幸没有事故并顺利结束。所以再有外墙尽可能的简单. 内装修:如果你可以出施工图,完全是可以自己来的,石膏板隔墙,厨房,天花板,门窗安装,地板铺装等基本都是自己来的。solivage和铺屋顶也做了一些. 水/电:这部分如果懂的可以做一部分,责任大的走发票. 采购:我们的建材都是通过leroy merlin等大商店买的。那时候还有买够一定额度反10%的政策。遇到商品打折再加上折扣是很划算的。所有的大部支出都在疫情前结束,没有赶上涨价。 我们找的artisan比较多,大部分是无发票那种,每天基本是他前面挖坑你后面填,你还不能说不好。从螺丝的使用到结构钢筋的铺设,各种招数层出不穷。我的贴建屋顶有个terrasse,找了一个没有票的防水,走了以后发现漏水,没办法咬牙自己修。目前过了几年,没有发现问题。有票没票价钱差一倍。房子完成后还有院子里的一些工作,木terrasse,大门,绿植,埃墙啥的。在操作一个这样的项目前真要考虑清楚,实际遇到的问题比上面写出的要难很多。 感谢以前的工作经历,感谢这几年的时光,让我在异国他乡完成了这个不可能的工作。有同好的朋友可以一起聊聊,比这个更大的项目也是possible地。
|
